很多人以为智能家居是"装修完了再装面板",事实上等到油漆做完才想起做智能,能改的只剩"贴一个能联网的开关"。
大宅智能的稳定性、可扩展性,以及最终到底花多少钱,在水电交底那一天就已经定型了七成。下面按进场时序、必须预留的点位和最常见的返工坑讲清楚。
智能的正确进场时间
完整顺序是这样的:
- 灯光与智能方案设计(含点位图、回路图)—— 在水电开工前完成;
- 水电交底 —— 设计师、水电工、智能技术三方到场,逐点对位;
- 布管穿线 —— 强电、弱电、总线信号线同步敷设;
- 隐蔽工程验收 —— 逐路拍照存档,确认后再封槽;
- 面层施工 —— 灯具、面板、驱动器安装;
- 编程调试 —— 场景、调光曲线、联动逐项调。
顺序错位的代价很直接:方案晚一周,水电就要返工;点位图没有就开工,后面只能走明线。
水电交底前必须定下来的 7 件事
1. 灯按"场景"分回路,不按"房间"分
普通装修习惯一个房间一路灯线。做智能灯光时,同一空间的主灯、洗墙灯、灯带、射灯应各自成回路,才做得出"会客、观影、夜起"不同层次的亮度。回路数量要在交底时一次报准——后期加回路,等于重新开槽。
2. 开关底盒:零线必须到,深度要够
- 零线:无论有线还是无线方案,开关底盒都要预留零线。零火版面板供电稳定,单火版存在取电闪烁与最小负载限制;
- 深度:智能面板接线端子多,86 底盒建议深度 50mm 以上,多联面板用加深盒或联排底盒;
- 信号线:总线方案需按点位图预埋总线(两芯屏蔽双绞)与开关到模块的控制线。
3. 无主灯的灯位、开孔与驱动器位置
无主灯设计的成败在前期:灯位间距、离墙距离、开孔尺寸要在吊顶施工前定稿。更容易被忽略的是驱动器(变压器)放在哪里——必须留可检修位置(检修口或柜内),不能封在吊顶死角;集中放置时还要核算散热与单台负载。

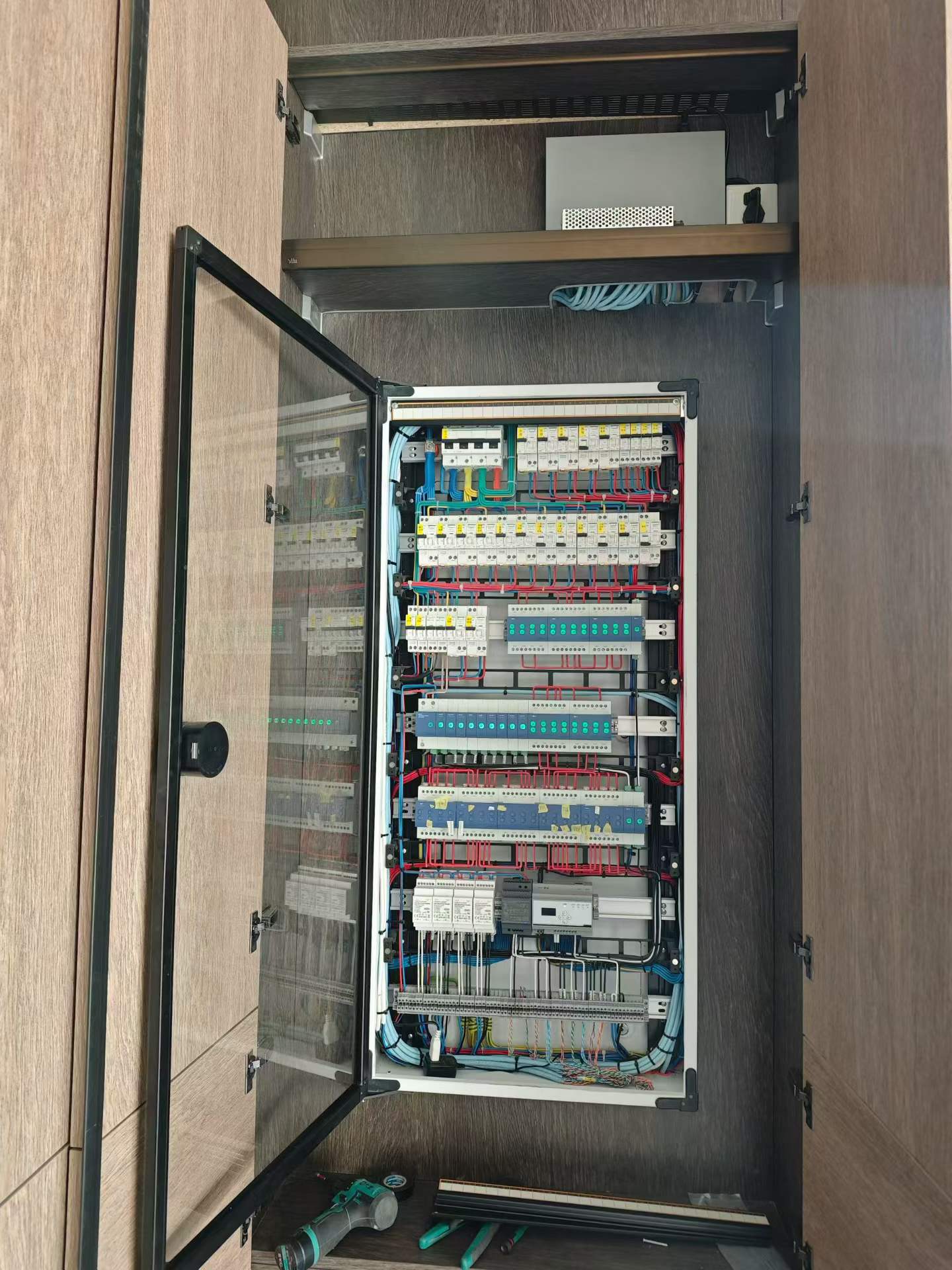

4. 弱电箱的位置与容量
别墅的弱电箱是整个系统的中枢。交底时确认三点:
- 尺寸:需容纳光猫、路由器或 AC 控制器、交换机、智能主机、电源模块,深度与宽度都要留余量,普通小箱体根本放不下;
- 供电:箱内单独预留 220V 插座与独立回路,不要从普通插座回路串接;
- 位置与散热:避开密闭柜体,尽量靠近入户光纤,减少后期改线。
5. 网络的 AP 点位
别墅三层以上、墙体厚,单台路由器必然存在死角。建议每个楼层与主要空间至少预留一路网线到 AP 点位;吸顶 AP 要在吊顶前定好位置并预埋管线,地下室、设备间、电梯井周边是重点补盲区。网线选六类或以上,一次到位。
6. 窗帘、投影与电动设备的电源
- 窗帘:窗帘盒内预留电源,双轨要确认单电机还是双电机,电源位置避开轨道运行区;
- 影院:投影位置预留电源与 HDMI/光纤预埋管,电动幕布预留电源与控制线;
- 其他:电动门窗、庭院大门、草坪灌溉、监控点位,都在这一步定位置。
7. 影音室与机房的独立回路
地下影音室建议功放、投影走独立回路,与调光回路分开,减少干扰与压降;设备机柜预留散热与检修空间。这一步没做,后期"电流声""画面闪"往往很难根治。
三个最常见的返工
- 开关盒没零线 —— 只能改单火版面板,或者走明线,两种都不理想;
- 弱电箱太小 —— 主机、交换机、光猫塞不进去,最后挂在箱体外;
- 驱动器被封死 —— 坏了要拆吊顶。
这三件事的共同点是:成本极低的前置动作,代价极高的后期补救。
一句话
智能的预算,不该只花在"看起来高级"的屏和面板上,而应该花在看不见的布线与回路上。做智能,先有标尺;做交付,才有刻度。
